Le Projet Transport du Senegal Power Compact a organisé, du 21 au 24 octobre 2025, une série de réunions à Dakar dans le cadre de l’instance trimestrielle de suivi de l’avancement de ses différents volets.
Les différentes parties ont examiné les questions liées au pilotage des activités, lesquelles affichent des taux d’avancement de 97 % pour le câble sous-marin, 91 % pour le câble souterrain, 95,6 % pour les postes électriques AIS et, enfin, 77,5 % pour les postes électriques GIS.

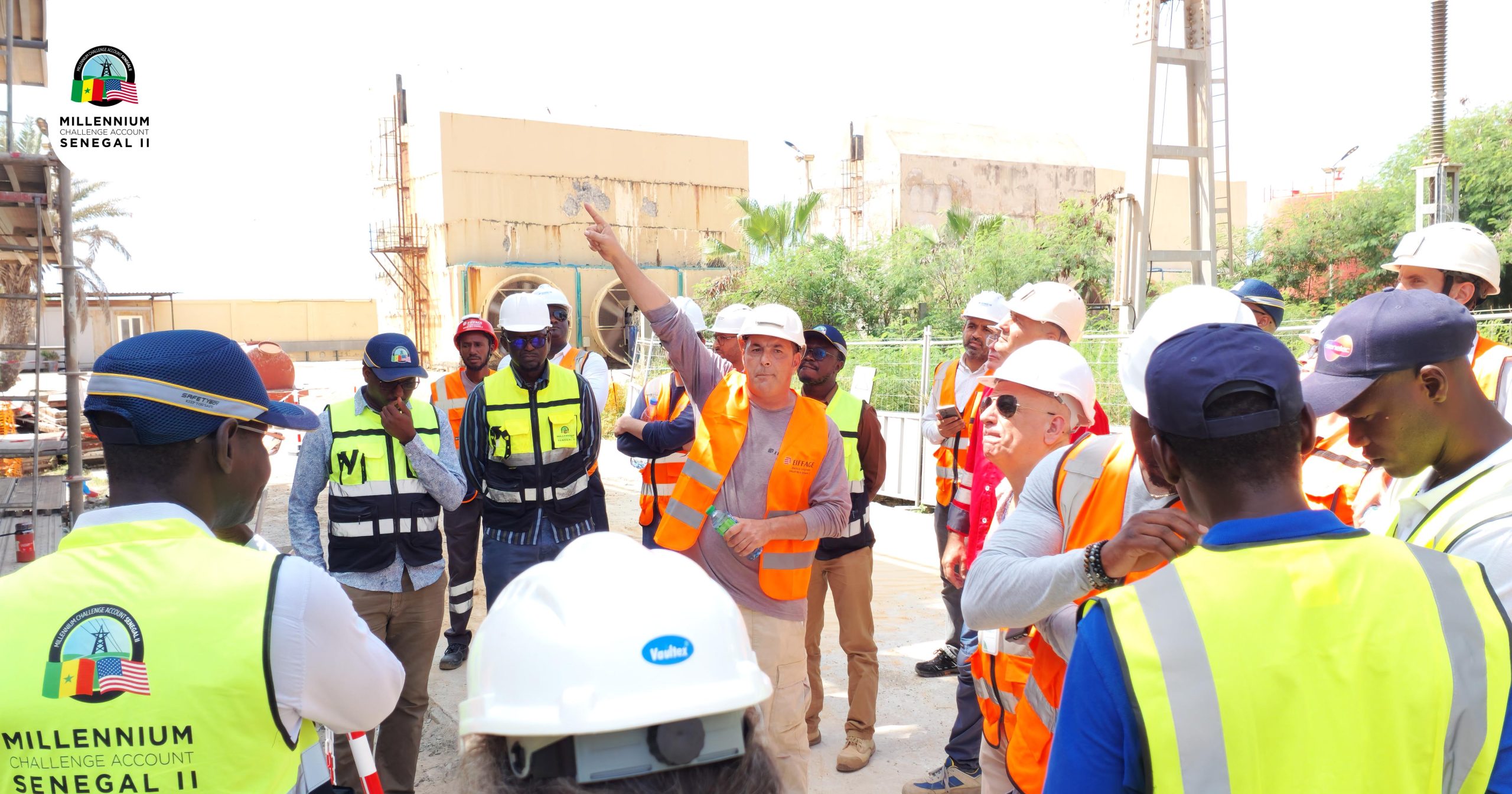

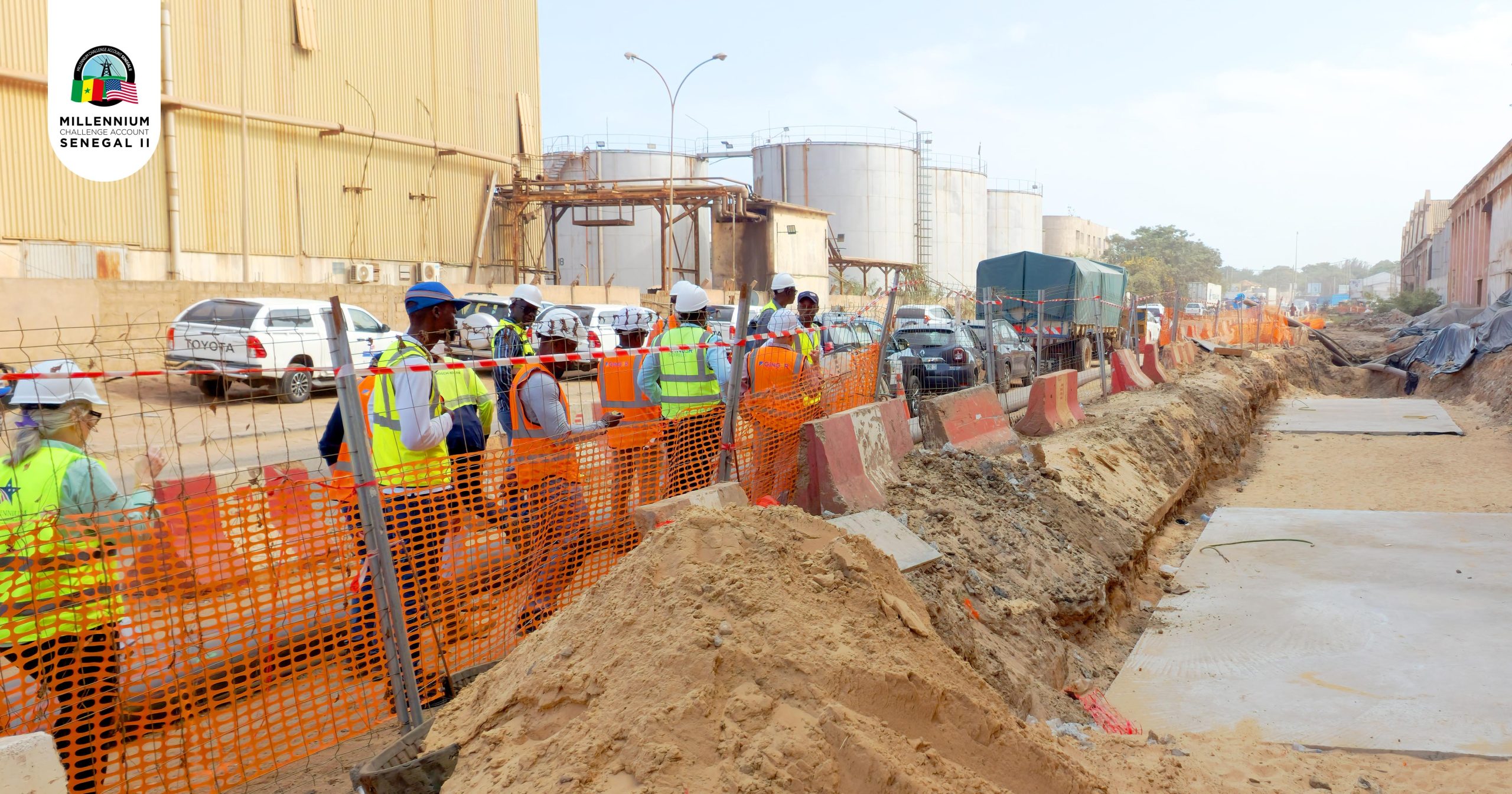

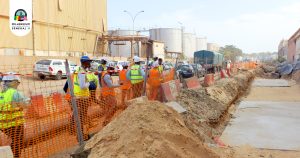

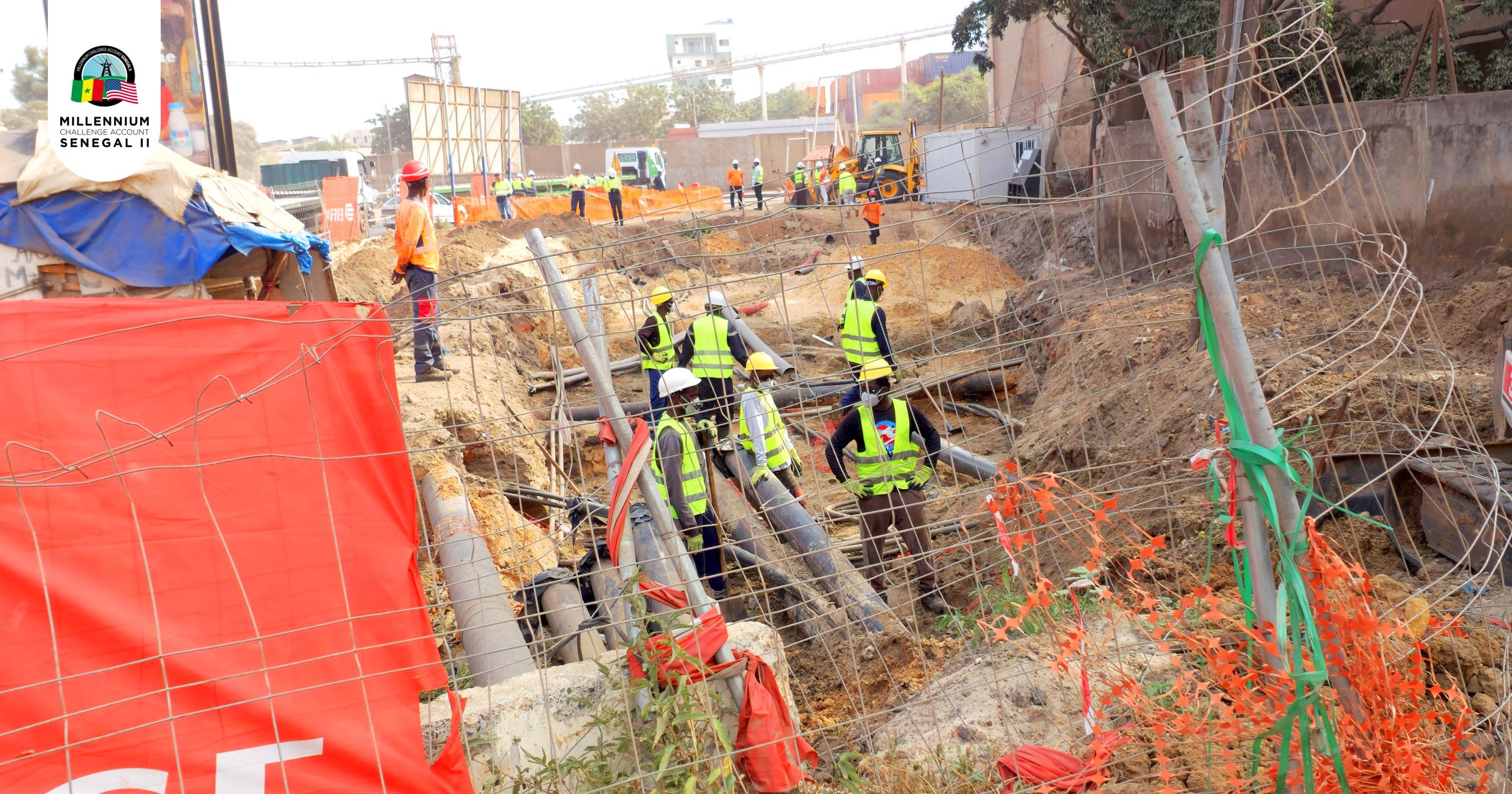

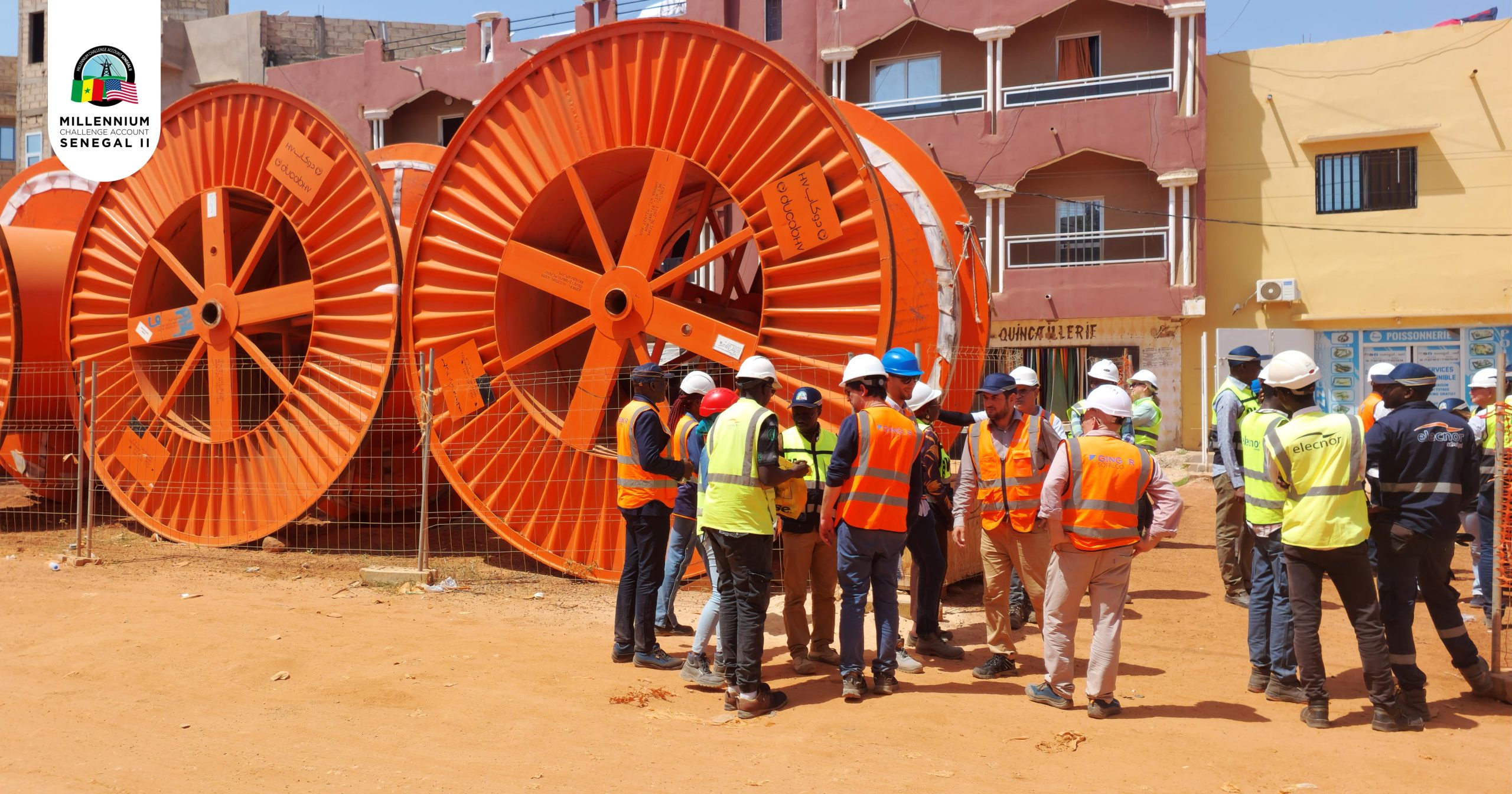

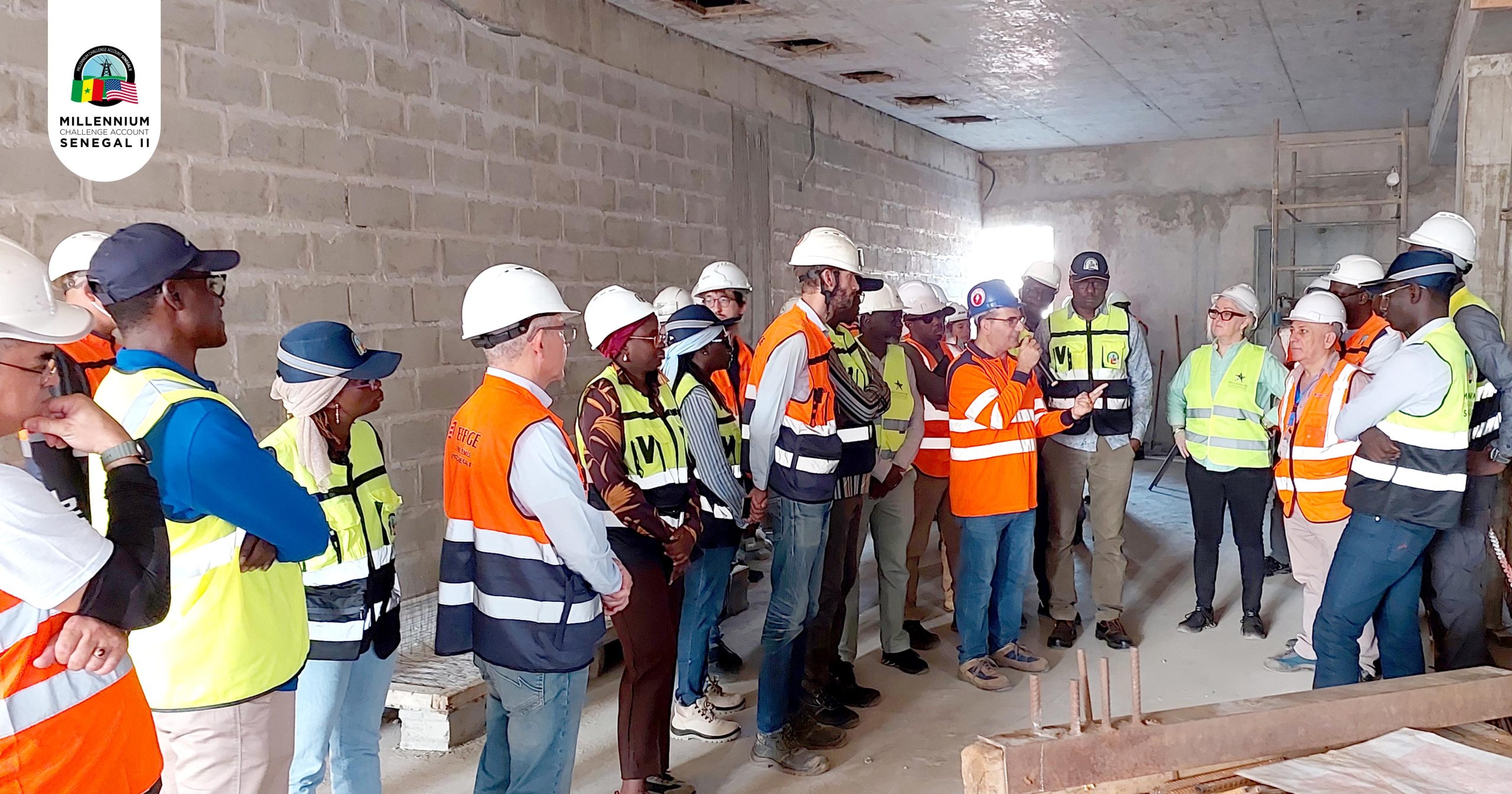

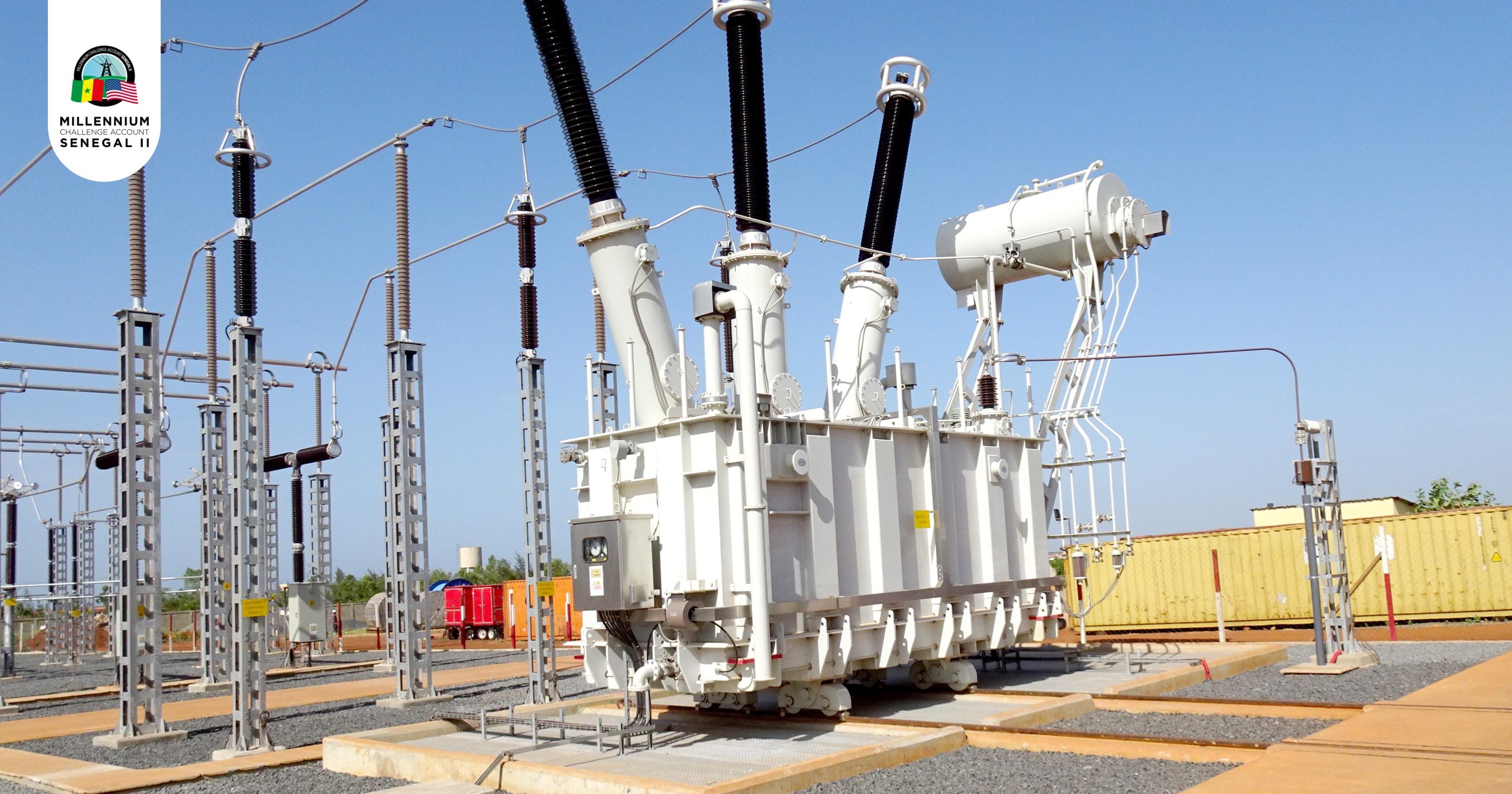

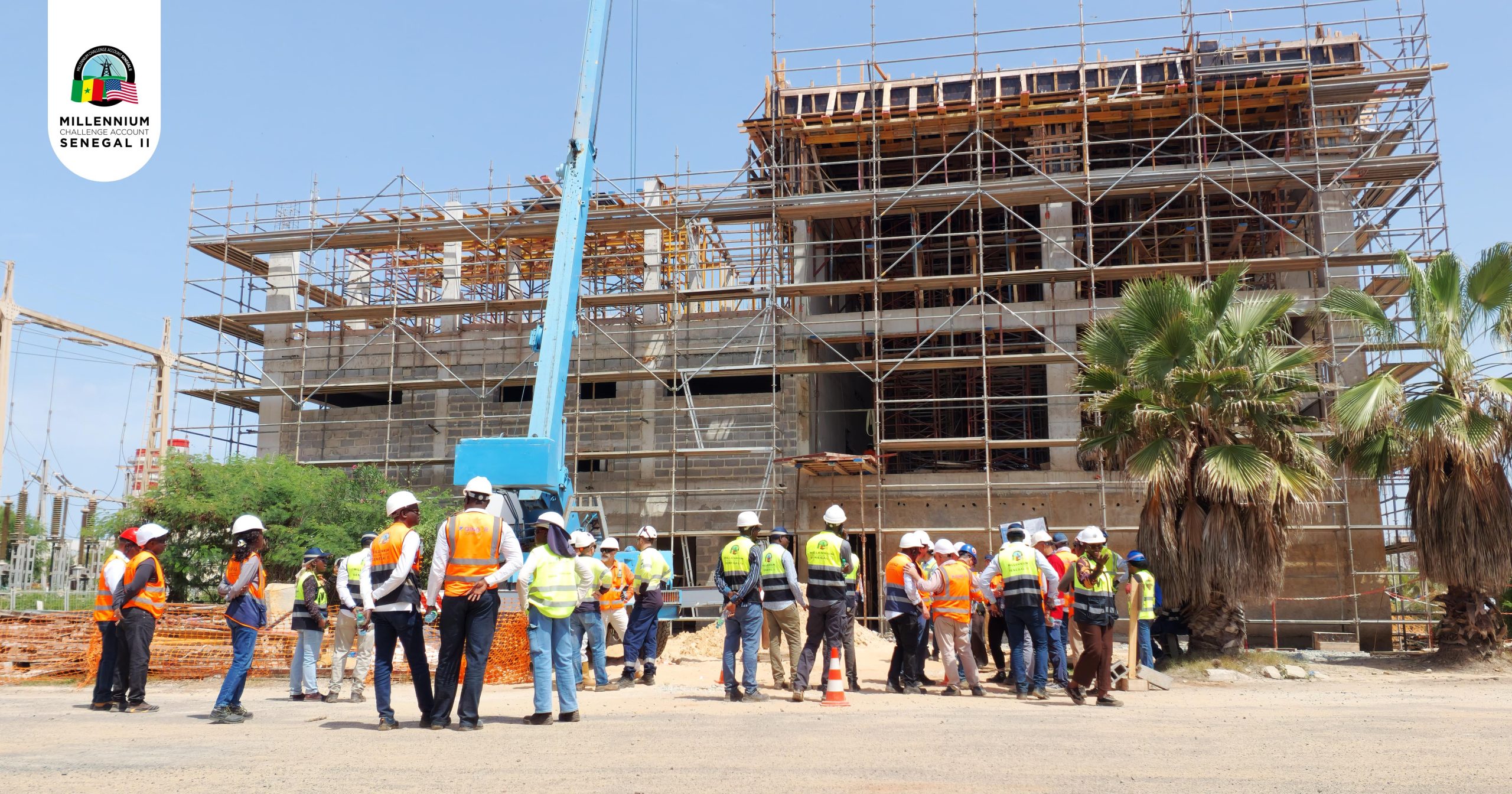

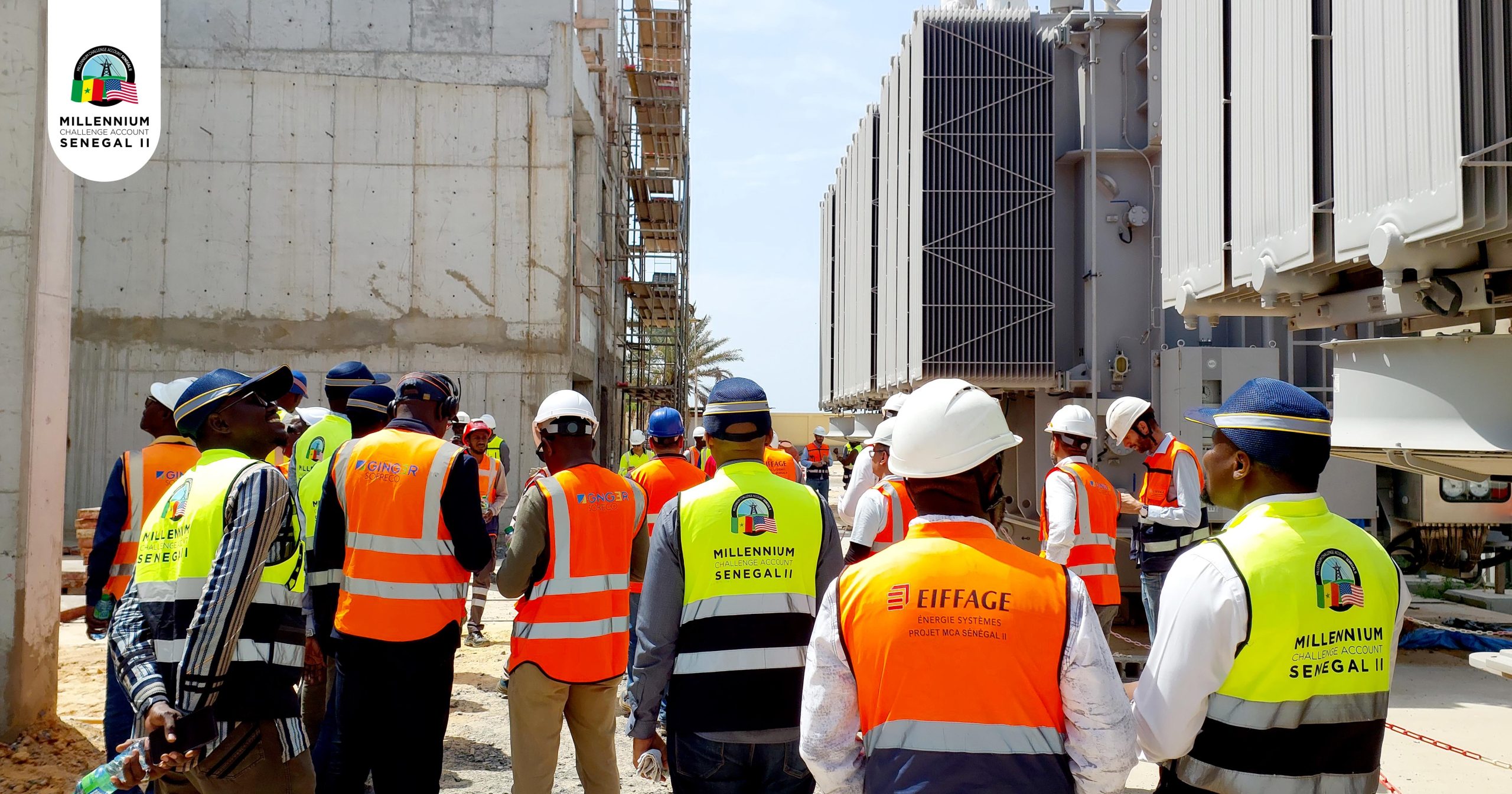

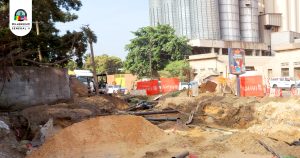

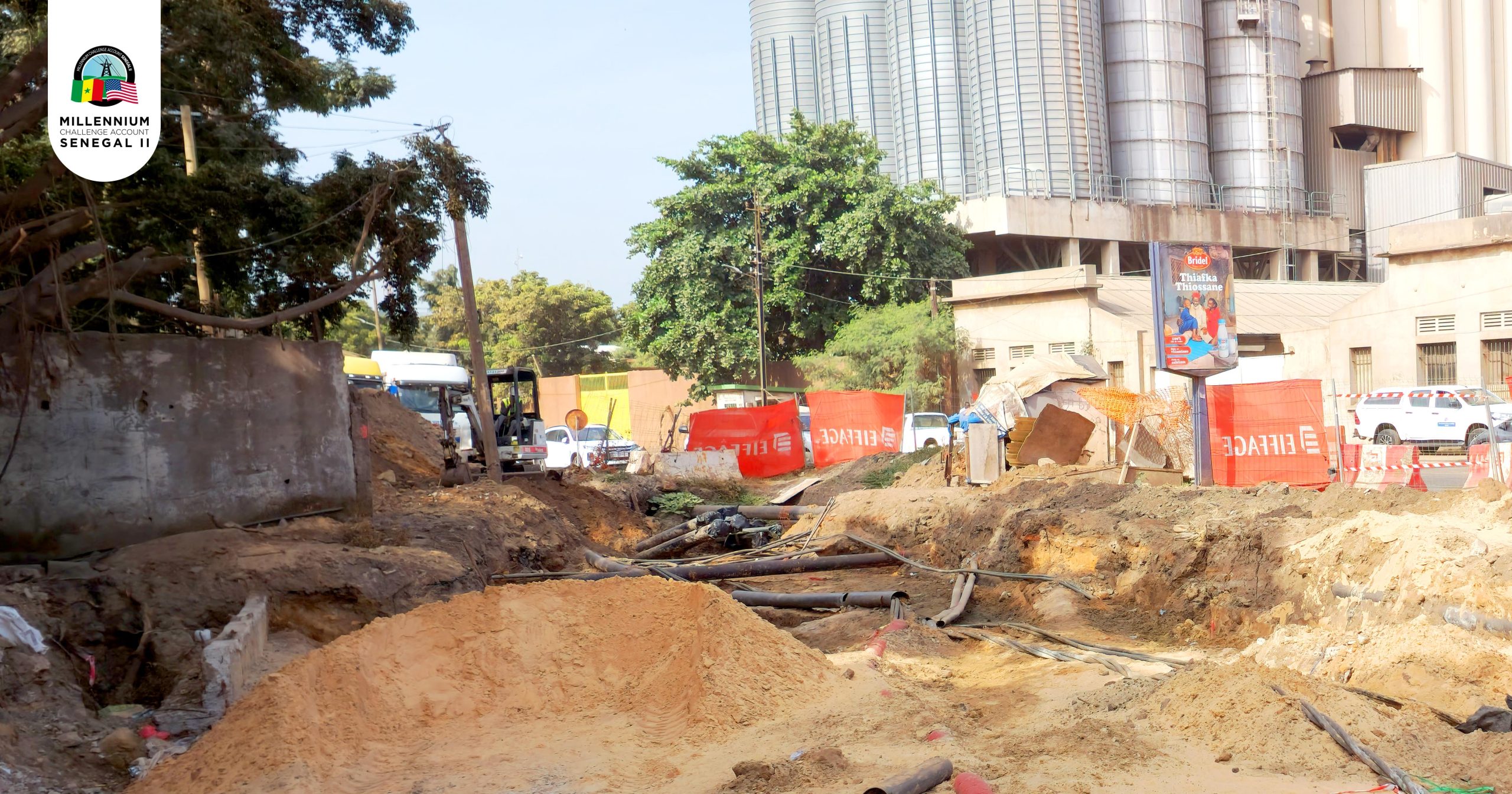

Comme à l’accoutumée, les équipes ont visité les tracés de la liaison sous-marine 225 kV et de la liaison souterraine 225 kV, puis les différents postes électriques (Bel Air, Cap des Biches, Hann, Aéroport LSS, Kounoune, Diass, Touba et Tobène).

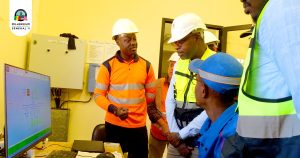

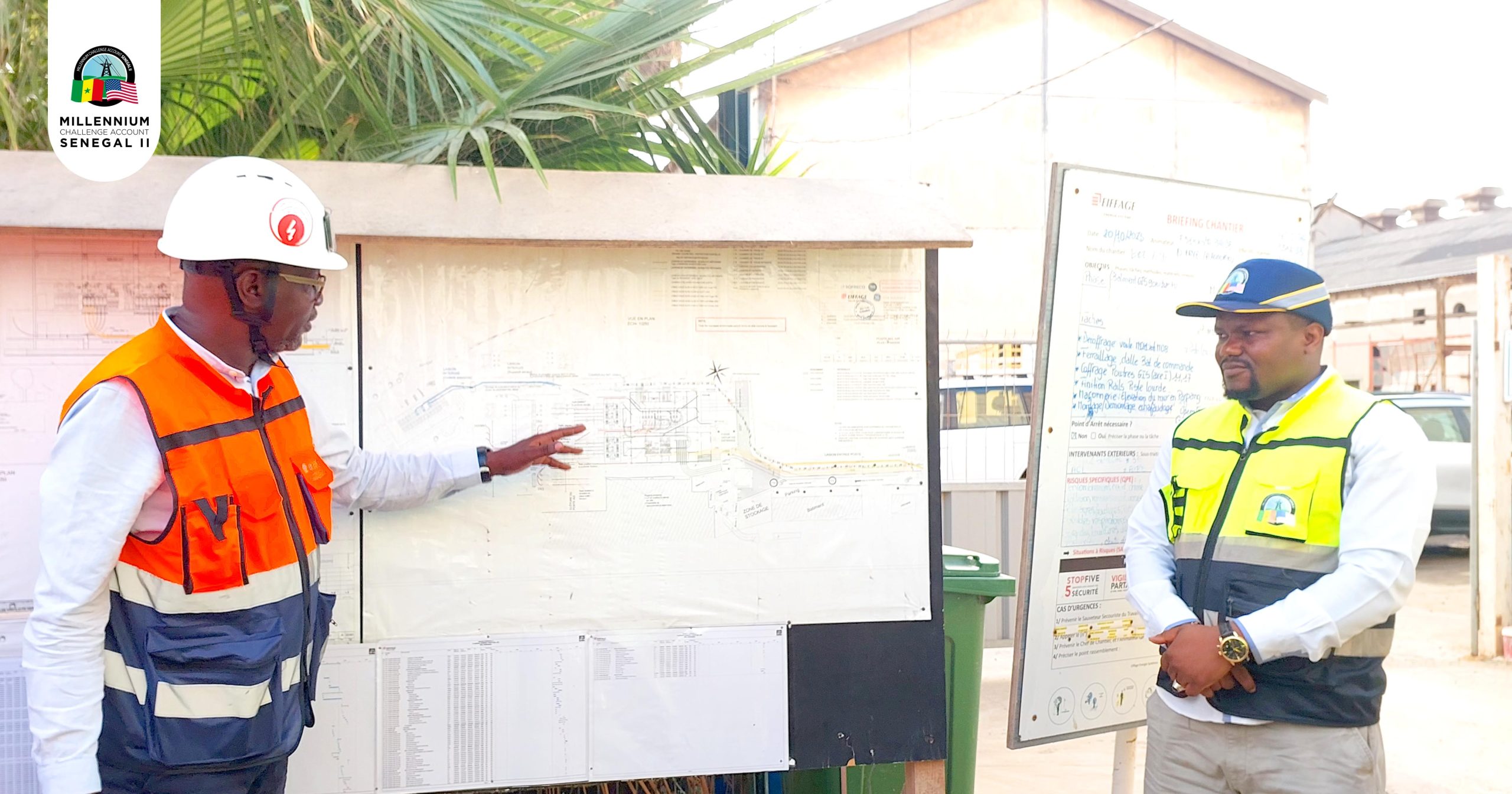

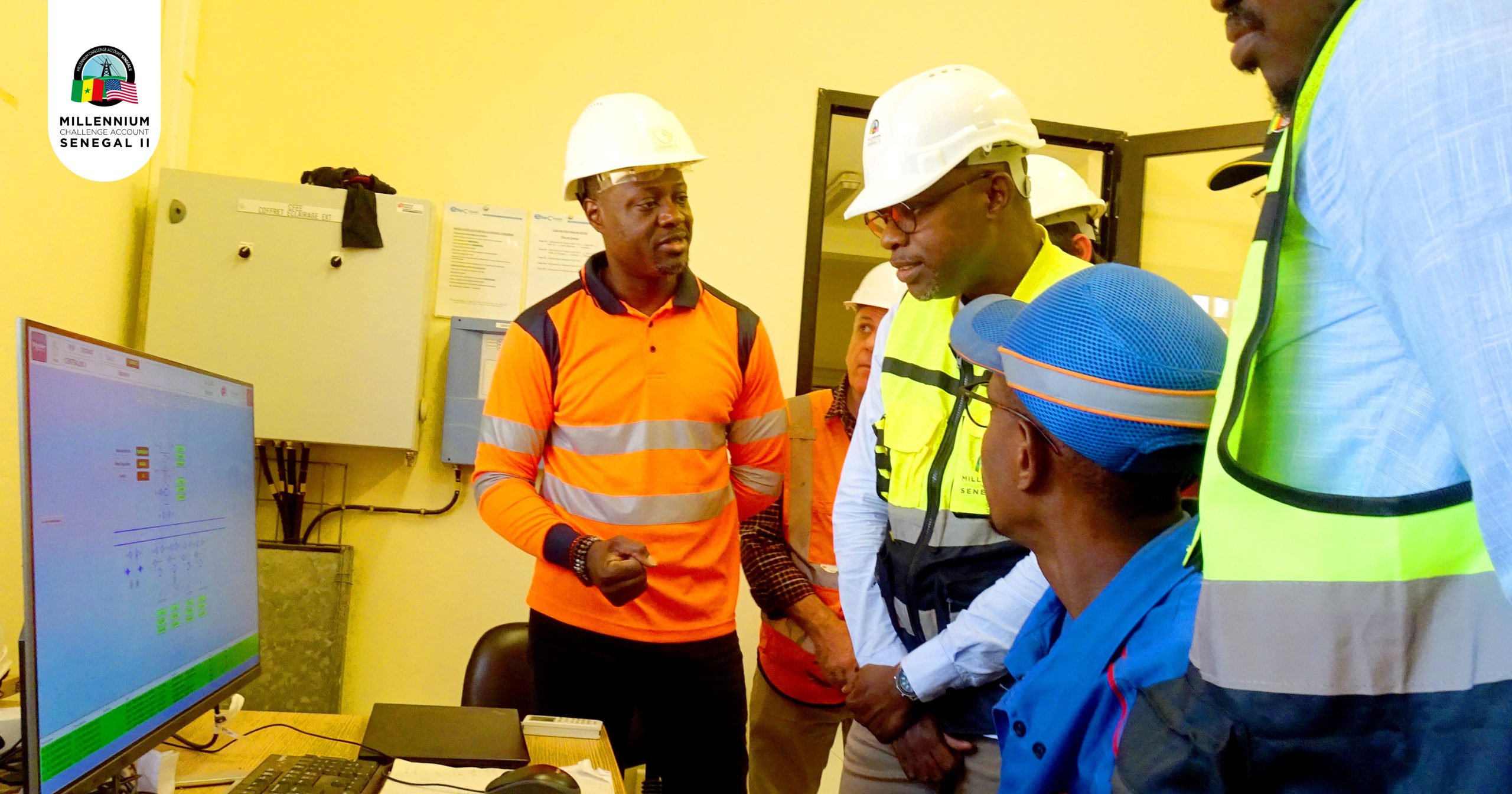

La présence, sur place, de toutes les parties prenantes a permis à l’ensemble des acteurs d’être au même niveau d’information, ainsi que de fixer les jalons et activités pour le trimestre à venir.
Pour rappel, le Projet Transport du Senegal Power Compact va contribuer à renforcer la fiabilité du réseau de transport haute tension du Sénégal, à Dakar et ses environs, et améliorer la fourniture du service d’électricité à travers le pays.
